BMC: बृहन्मुंबई नगर निगम (BMC) अंधेरी में काफी समय से लंबित गोखले पुल के One-way रूट को जनता के लिए 15 फ़रवरी तक खोलने की जद्दोजहद में लगी थी, अब ऐसा लग रहा है कि BMC 15 फरवरी की समय सीमा को पूरा करने के लिए तैयार है, क्योंकि उसने शनिवार और रविवार की मध्यरात्रि के दौरान पहले गर्डर की स्थापना पूरी कर ली है.
रेलवे ट्रैफिक और पावर ब्लॉक के दौरान शनिवार और रविवार की रात रेलवे क्षेत्र में गर्डर का पहला चरण सफलतापूर्वक स्थापित कर दिया गया. वेस्टर्न रेलवे (WR) द्वारा अनुमोदित और वेस्टर्न रेलवे राइट्स लिमिटेड द्वारा निर्देशित योजना के अनुसार कार्य अपनी प्रगति पर है.रविवार को निर्धारित दूरी में 75 फीसदी कटौती कर गर्डर लगाने का लक्ष्य हासिल कर लिया गया.
इस चरण को पूरा करने के बाद शेष दूरी में गर्डर लगाने का काम भी जल्द कर लिया जाएगा. गर्डर का वजन लगभग 1200 मीट्रिक टन है. गर्डर की लंबाई 90 मीटर और चौड़ाई 13.5 मीटर है. अगले पखवाड़े में इस गर्डर को 14 मीटर उत्तर की ओर ले जाया जाएगा और फिर 7.5 मीटर नीचे किया जाएगा.

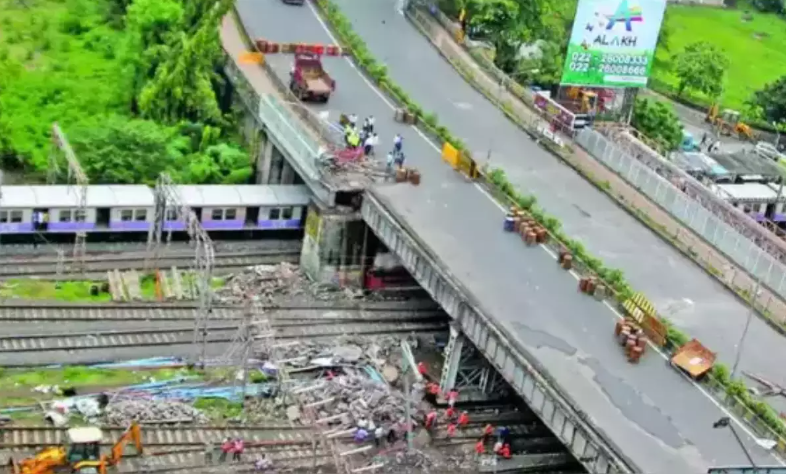

Andheri Gokhale Bridge (Photo Credits: Web)
ये भी पढ़ें: BMC: मालाबार हिल जलाशय पुनर्निर्माण के लिए BMC ने आम जनता से मांगा सुझाव
इसे हासिल करने के लिए, पश्चिम रेलवे ने रेलवे परिसर में 7.5 मीटर की ऊंचाई से पुल को नीचे लाने के लिए 11 दिनों की ब्लॉक अवधि मंजूर की है. विशेष ब्लॉक से उनके लिए हर रात तीन घंटे में औसतन 550 मिमी तक गर्डर नीचे करना संभव होगा.
डिप्टी कमिश्नर (infrastructure) उल्हास महाले ने कहा कि अगले कुछ दिनों में इस गर्डर को उत्तर दिशा में स्थानांतरित किया जाएगा और फिर चरणों में नीचे लाया जाएगा. यह काम तकनीकी रूप से बहुत चुनौतीपूर्ण होने वाला है. इसके लिए विशेष विशेषज्ञों के मार्गदर्शन में यह कार्य किया जाएगा. योजनाबद्ध ऊंचाई तक लाने के बाद, मार्ग का आगे का काम पूरा किया जाएगा.
मुख्य अभियंता (Bridge) विवेक कल्याणकर के अनुसार, पुल से संबंधित कार्य में 7.5 मीटर की ऊंचाई से गर्डर नीचे करने की यह देश की पहली परियोजना है. कल्याणकर ने आगे कहा, चूंकि यह परियोजना शहर की जीवन रेखा रेलवे क्षेत्र में लागू की जा रही है, इसलिए सुरक्षा के मामले में अत्यधिक सावधानी बरती गई है.
